Mittwoch, 4. Mai 2016

Hausübergabe hat nun endlich geklappt

Die Hausübergabe hat nun endlich geklappt. Der Bauleiter mußte ein paar deutliche Worte zu den Handwerkern sagen und nach drei Stunden war das Wasser da. Heizung brauchte etwas länger.  Einzug wird dann im Juni sein.

Heißt für uns: Weiter arbeiten. Streichen, Teppich fertig machen, usw. Auf geht's

Freitag, 22. April 2016

Kleine Fortschritte

Der Buntputz ist dran. Ein Waschbecken und eine Toilette sind montiert. Der Gartenwasserhahn ist auch dran. Der vierte Versuch vom Fundament der LWP liegt. Der Rest fehlt weiterhin.










Montag, 18. April 2016

Das Warten geht weiter

Der Termin für die Übergabe wurde wieder verschoben. Es passiert grad nicht viel. Das Wasser ist noch nicht angeschlossen. Das Fundament für die LWP ist zum dritten Mal nicht ok. Also auf zu Versuch Nummer Vier. Die Sanitärkeramik fehlt auch noch. Die Kleinigkeiten wie fehlende Steckdosen zählen wir mal nicht auf. ;)

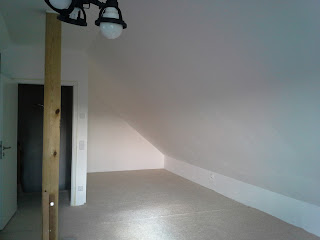

Dafür haben wir viel geschafft. Das Kinderzimmer ist fertig. Das Arbeitszimmer auch. Dachboden ist gestrichen und Teppich liegt. Fehlen nur noch die Teppichleisten. Kamin wärmt schon gut. Danke an Woitha Kamine und den Schornsteinfeger. Die Kaminbauer waren flink und sorgfältig. Nur zur empfehlen.




die erste Pizza!

Weitere Bilder folgen.

Edti: hier die weiteren Bilder












Montag, 4. April 2016

Küche ist da!

Heute wurde die Küche geliefert.  Morgen kommt der Monteur. Der Kamin kommt morgen auch und die Telekom will auch noch einmal den Anschluss prüfen. Hauptsache es haben alle Platz ;)




Übergabe verschoben

Wie erwartet war Gründonnerstag keine Hausübergabe. Die Arbeiten gehen weiter. Neuer Termin folgt...

Wir waren auch fleißig. Kinderzimmer fast fertig. Küche gestrichen. Arbeitszimmer auchnkurz vor Fertigstellung. Sieht schon sehr gut aus. Am Wochenende haben wir immer die Fliesenleger getroffen. Waren auch fleißig.



Haus im Sonnenuntergang. So wird aus grau gelb











Dienstag, 22. März 2016

Übergabe am 24.3.? wird knapp

Nur noch wenige Tage bis zur geplanten Übergabe,  aber ob der Termin gehalten werden kann? Bodenfliesen in den Bädern fehlen, Wände im Gästebad sind halb fertig. Diele HWR müssen auch noch gefliest werden. Küche und Wohnzimmer waren um 17 Uhr noch in Arbeit. Sah nach Überstunden aus. Sanitärkeramik fehlt. LWP auch. Buntputz am Sockel (Fassade) fehlt. Farbe ist schon dran, Gerüst steht aber noch. Rigipsplatten sind verspachtelt, Elektriker muss noch nacharbeiten. Abwasserrohre müssen auch noch gelegt werden. Telekom ist repariert. Lassen wir uns überraschen. Ein Ende ist auf jeden Fall in Sicht. Vor lauter Freude hab ich kaum Fotos gemacht ;)



Samstag, 19. März 2016

Endspurt

Nun geht es Schlag auf Schlag.  Alle Gewerke arbeiten fast gleichzeitig. Trockenbauer, Sanitär, Verputzer, Fliesenleger...

Treppe ist drin

Dusche gefliest

Dekorstreifen an der Wand

Waschbecken kommt wohl nächste Woche

Dachgeschoss verschalt

Hier auch

Dachflächenfenster ist auch schick

Türen sind drin

Mit den richtigen Drückergarnituren

Eingangstür mit Burggraben oder ist es doch der Graben für das Abwasser

Eingangstür

Abflussrohr in der Diele ist verkoffert
Hier sind die Leerrohre mit dem Telekomkabel
